EL CICLO DE VIDA Todo proyecto de ingeniería tiene unos fines ligados a la obtención de un producto, proceso o servicio que es necesario generar a través de diversas actividades. Algunas de estas actividades pueden agruparse en fases porque globalmente contribuyen a obtener un producto intermedio, necesario para continuar hacia el producto final y facilitar la gestión del proyecto. Al conjunto de las fases empleadas se le denomina “ciclo de vida”. Sin embargo, la forma de agrupar las actividades, los objetivos de cada fase, los tipos de productos intermedios que se generan, etc. pueden ser muy diferentes dependiendo del tipo de producto o proceso a generar y de las tecnologías empleadas. La complejidad de las relaciones entre las distintas actividades crece exponencialmente con el tamaño, con lo que rápidamente se haría inabordable si no fuera por la vieja táctica de “divide y vencerás”. De esta forma la división de los proyectos en fases sucesivas es un primer paso para la reducción de su complejidad, tratándose de escoger las partes de manera que sus relaciones entre sí sean lo más simples posibles. La definición de un ciclo de vida facilita el control sobre los tiempos en que es necesario aplicar recursos de todo tipo (personal, equipos, suministros, etc.) al proyecto. Si el proyecto incluye subcontratación de partes a otras organizaciones, el control del trabajo subcontratado se facilita en la medida en que esas partes encajen bien en la estructura de las fases. El control de calidad también se ve facilitado si la separación entre fases se hace corresponder con puntos en los que ésta deba verificarse (mediante comprobaciones sobre los productos parciales obtenidos). De la misma forma, la práctica acumulada en el
diseño de modelos de ciclo de vida para situaciones muy diversas permite
que nos beneficiemos de la experiencia adquirida utilizando el
enfoque que mejor de adapte a nuestros
requerimientos. ELEMENTOS DEL CICLO DE VIDA Un ciclo de vida para un proyecto se compone de fases sucesivas compuestas por tareas planificables. Según el modelo de ciclo de vida, la sucesión de fases puede ampliarse con bucles de realimentación, de manera que lo que conceptualmente se considera una misma fase se pueda ejecutar más de una vez a lo largo de un proyecto, recibiendo en cada pasada de ejecución aportaciones de los resultados intermedios que se van produciendo (realimentación). Para un adecuado control de la progresión de las fases de un proyecto se hace necesario especificar con suficiente precisión los resultados evaluables, o sea, productos intermedios que deben resultar de las tareas incluidas en cada fase. Normalmente estos productos marcan los hitos entre fases. A continuación presentamos los distintos elementos que integran un ciclo de vida:
Cada fase viene definida por un conjunto de elementos observables externamente, como son las actividades con las que se relaciona, los datos de entrada (resultados de la fase anterior, documentos o productos requeridos para la fase, experiencias de proyectos anteriores), los datos de salida (resultados a utilizar por la fase posterior, experiencia acumulada, pruebas o resultados efectuados) y la estructura interna de la fase.
TIPOS DE MODELO DE CICLO DE VIDA Las principales diferencias entre distintos modelos de ciclo de vida están en:

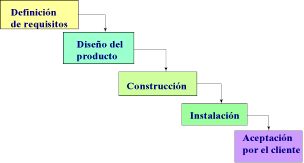

Ciclo de vida lineal Es el más utilizado, siempre que es posible, precisamente por ser el más sencillo. Consiste en descomponer la actividad global del proyecto en fases que se suceden de manera lineal, es decir, cada una se realiza una sola vez, cada una se realiza tras la anterior y antes que la siguiente. Con un ciclo lineal es fácil dividir las tareas entre equipos sucesivos, y prever los tiempos (sumando los de cada fase). Requiere que la actividad del proyecto pueda descomponerse de manera que una fase no necesite resultados de las siguientes (realimentación), aunque pueden admitirse ciertos supuestos de realimentación correctiva. Desde el punto de vista de la gestión (para decisiones de planificación), requiere también que se sepa bien de antemano lo que va a ocurrir en cada fase antes de empezarla.
A menudo ocurre en desarrollos de productos con innovaciones importantes, o cuando se prevé la utilización de tecnologías nuevas o poco probadas, que las incertidumbres sobre los resultados realmente alcanzables, o las ignorancias sobre el comportamiento de las tecnologías, impiden iniciar un proyecto lineal con especificaciones cerradas. Si no se conoce exactamente cómo desarrollar un determinado producto o cuáles son las especificaciones de forma precisa, suele recurrirse a definir especificaciones iniciales para hacer un prototipo, o sea, un producto parcial (no hace falta que contenga funciones que se consideren triviales o suficientemente probadas) y provisional (no se va a fabricar realmente para clientes, por lo que tiene menos restricciones de costo y/o prestaciones). Este tipo de procedimiento es muy utilizado en desarrollo avanzado.

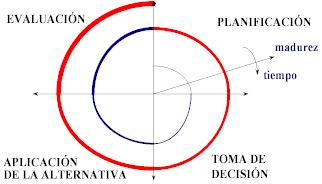

Ciclo de vida en espiral El ciclo de vida en espiral puede considerarse como una generalización del anterior para los casos en que no basta con una sola evaluación de un prototipo para asegurar la desaparición de incertidumbres y/o ignorancias. El propio producto a lo largo de su desarrollo puede así considerarse como una sucesión de prototipos que progresan hasta llegar a alcanzar el estado deseado. En cada ciclo (espirales) las especificaciones del producto se van resolviendo paulatinamente. A menudo la fuente de incertidumbres es el propio cliente, que aunque sepa en términos generales lo que quiere, no es capaz de definirlo en todos sus aspectos sin ver como unos influyen en otros. En estos casos la evaluación de los resultados por el cliente no puede esperar a la entrega final y puede ser necesaria repetidas veces.
OBJETIVOS DE CADA FASE Dentro de cada fase general de un modelo de ciclo de vida, se pueden establecer una serie de objetivos y tareas que lo caracterizan.
LOS PROYECTOS DE Investigación y Desarrollo (I+D) En el caso de la investigación básica el resultado esperado son conocimientos científicos. No existe ninguna fase de construcción y sí fases que recojan las tareas de experimentación. En la investigación aplicada el resultado esperado suele ser alguna tecnología aplicable para procesos o para productos. Dependiendo del grado de cercanía a la aplicación que llegue a alcanzarse el modelo puede ser básicamente como el anterior o incluir una fase de aplicación piloto. En el desarrollo de productos o procesos nuevos o significativamente modificados sí aparece ya una fase de construcción, aunque normalmente se tratará de la realización de un prototipo. Normalmente el cliente no será el usuario final, sino los departamentos de ingeniería de producción de la propia empresa o de otra que contrata el desarrollo. La I+D es costosa por depender de personal muy
cualificado, por realizarse de modo generalmente artesanal y por requerir
bucles de realimentación que multiplican, para hacer frente a incidencias,
la duración del proyecto. CICLO DE VIDA EN INTERNET Con Internet de por medio, todo se transforma en algo más rápido. Internet ha conseguido en 5 o 6 años lo que televisión o teléfono han tardado décadas.
|
