TÉCNICAS DE PROGRAMACIÓN

Las técnicas de planificación se ocupan de estructurar las tareas a realizar dentro del proyecto, definiendo la duración y el orden de ejecución de las mismas, mientras que las técnicas de programación tratan de ordenar las actividades de forma que se puedan identificar las relaciones temporales lógicas entre ellas, determinando el calendario o los instantes de tiempo en que debe realizarse cada una. La programación debe ser coherente con los objetivos perseguidos y respetar las restricciones existentes (recursos, costos, cargas de trabajo, etc...).

La programación consiste por lo tanto en fijar, de modo aproximado, los instantes de inicio y terminación de cada actividad. Algunas actividades pueden tener holgura y otras son las actividades críticas (fijas en el tiempo).

PASOS:
  • Construir un diagrama de tiempos (instantes de comienzo y holgura de las actividades).
  • Establecer los tiempos de cada actividad.
  • Analizar los costos del proyecto y ajustar las holguras (proyecto de costo mínimo).
RESULTADOS:
  • Disponer de un diagrama de tiempos.
  • Conocer actividades críticas y determinar la necesidad de recursos.

Para comenzar la programación, se ha de partir de los siguientes datos:

  • diagrama de red del proyecto (PDM, ADM...);
  • estimación de duración de actividades;
  • recursos asignados a las actividades;
  • calendarios de recursos para actividades;
  • limitaciones, como fechas fijas para resultados o fases del proyecto.

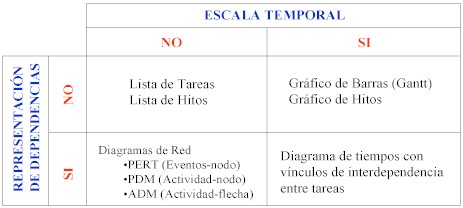

Según los resultados que deseemos conocer, podemos hacer uso de unas determinadas herramientas o de otras. En el siguiente cuadro se muestran todas ellas, que pasamos a comentar a continuación:

ESCALA TEMPORAL - DEPENDENCIAS NO

Diagrama de Gantt

El diagrama de Gantt es un diagramas de barras desarrollados por Henry Gantt durante la I Guerra Mundial para la programación del arsenal Frankford. En él se muestran las fechas de comienzo y finalización de las actividades y las duraciones estimadas, pero no aparecen dependencias.

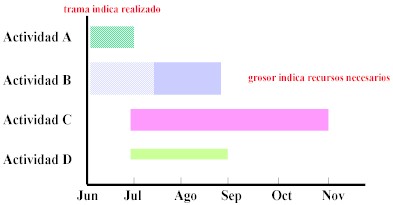

El gráfico de Gantt es la forma habitual de presentar el plan de ejecución de un proyecto, recogiendo en las filas la relación de actividades a realizar y en las columnas la escala de tiempos que estamos manejando, mientras la duración y situación en el tiempo de cada actividad se representa mediante una línea dibujada en el lugar correspondiente.

La utilidad de un gráfico de este tipo es mayor cuando se añaden los recursos y su grado de disponibilidad en los momentos oportunos. Como ventajas tendríamos la facilidad de construcción y comprensión, y el mantenimiento de la información global del proyecto. Y como desventajas, que no muestra relaciones entre tareas ni la dependencia que existe entre ellas, y que el concepto de % de realización es un concepto subjetivo.

Gráfica de hitos

Un hito es un evento claramente verificable por otra persona y que requiere verificación antes de poder proseguir con la ejecución del proyecto. Por ejemplo, la obtención y formalización de los requisitos de usuario constituye un hito en la realización de un proyecto de ingeniería software.

La utilidad de los hitos se basa en la buena selección de los mismos. Pero al igual que los diagramas de GANTT, la programación con hitos no aporta o refleja información acerca de la interdependencia entre tareas o actividades.

ESCALA TEMPORAL NO - DEPENDENCIAS

Un diagrama de red es cualquiera de las representaciones que vinculan las actividades y los eventos de un proyecto entre sí para reflejar las interdependencias entre las mismas. Una actividad o evento puede presentar interdependencias con actividades o eventos sucesores, predecesores, o en paralelo. Los más importantes son:

PERT (Program Evaluation and Review Technique)

Desarrollado por la Special Projects Office de la Armada de EE.UU. a finales de los 50s para el programa de I+D que condujo a la construcción de los misiles balísticos Polaris. Está orientada a los sucesos o eventos, y se ha utilizado típicamente en proyectos de I+D en los que el tiempo de duración de las actividades es una incertidumbre. Dado que las estimaciones de duración comportan incertidumbre se estudian las distribuciones de probabilidad de las duraciones. Con un diagrama PERT se obtiene un conocimiento preciso de la secuencia necesaria, o planificada para la ejecución de cada actividad y utilización de diagramas de red.

Se trata de un método muy orientado al plazo de ejecución, con poca consideración hacia al costo. Se suponen tres duraciones para cada suceso, la optimista a, la pesimista b y la normal m; suponiendo una distribución beta, la duración más probable: t = (a + 4m + b) / 6 .

Generalmente se denominan técnicas PERT al conjunto de modelos abstractos para la programación y análisis de proyectos de ingeniería. Estas técnicas nos ayudan a programar un proyecto con el costo mínimo y la duración más adecuada. Están especialmente difundidas el PERT y el CPM.

Aplicación de las técnicas PERT:

  • Determinar las actividades necesarias y cuando lo son.
  • Buscar el plazo mínimo de ejecución del proyecto.
  • Buscar las ligaduras temporales entre actividades del proyecto.
  • Identificar las actividades críticas, es decir, aquellas cuyo retraso en la ejecución supone un retraso del proyecto completo.
  • Identificar el camino crítico, que es aquel formado por la secuencia de actividades críticas del proyecto.
  • Detectar y cuantificar las holguras de las actividades no críticas, es decir, el tiempo que pueden retrasarse (en su comienzo o finalización) sin que el proyecto se vea retrasado por ello.
  • Si se está fuera de tiempo durante la ejecución del proyecto, señala las actividades que hay que forzar.
  • Nos da un proyecto de costo mínimo.

PDM (Precedence Diagramming Method)

Se basa en la utilización de una red en la que figuran las actividades en los nodos y los arcos representan demoras de tiempo entre los puntos (comienzo o fin de nodo) que unen, a la vez que muestran las dependencias. Permiten reflejar distintas relaciones de precedencia entre tareas.

Entre las ventajas encontramos que el método PDM tiene más flexibilidad que el método PERT – ADM para la modelización de grandes proyectos, la representación gráfica es más sencilla y no hay actividades virtuales.
RELACIONES DE PRECEDENCIA
Relación FINAL-COMIENZO
Relación COMIENZO-FINAL
Relación FINAL-FINAL
Relación COMIENZO-COMIENZO

ADM (Arrow Diagramming Method)

Está orientada a las actividades, y se aplica en la industria de la construcción, en la que de forma habitual el tiempo de cada actividad es muy controlable. Las actividades se representan con flechas que se conectan con nodos para mostrar las dependencias.

Gráfico PDM. Esta técnica también se denomina “actividad sobre nodo” Gráfico ADM. Esta técnica también se denomina “actividad sobre flecha”

ESCALA TEMPORAL - DEPENDENCIAS

Diagrama de tiempos con interdependencias

Se trata de un gráfico de Gantt en el que aparecen las dependencias entre actividades y los recursos implicados en cada una de ellas. Permite de esta forma tener una idea más real del proyecto que la que obteníamos con el diagrama de Gantt que mostrábamos anteriormente.

MÉTODO DEL CAMINO CRÍTICO CPM

Camino crítico

El camino crítico en un proyecto es la sucesión de actividades que dan lugar al máximo tiempo acumulativo. Determina el tiempo más corto que podemos tardar en hacer el proyecto si se dispone de todos los recursos necesarios. Es necesario conocer la duración de las actividades.

Este concepto es utilizado por dos métodos:

  • Método del tiempo estimado (CPM) La duración de una actividad es la más probable de duración. Tiempo que se emplearía en condiciones normales (m). Situación determinista.
  • Método del tiempo esperado (PERT) Determinación probabilística de los tiempos esperados (Te), en función de los siguientes tiempos:
    • Duración más corta (a)
    • Duración más larga (b)
    • Duración más probable (m) (el mismo que en CPM)
    • Duración esperada:  Te = (a + 4m + b) / 6
 Cálculo del camino crítico
  1. Calcular Te ó m según el método empleado para cada actividad. Se coloca en el grafo encima o debajo de cada flecha.
  2. Calcular las fechas “early” -fecha mínima de comienzo de la actividad, MIC del suceso anterior- y “last” -fecha mínima de comienzo de la actividad, MAC del suceso posterior- de las distintas actividades que configuran el proyecto. (calcular el MIC y el MAC de todos los sucesos del proyecto).
  3. Cálculo de las holguras.
  4. Identificación del camino crítico.

Holguras

La holgura de una actividad es el margen suplementario de tiempo que tenemos para determinar esa actividad. Las actividades críticas no tiene holgura.

Holgura de un suceso “Hs”:
Hs = MAC del suceso – MIC del suceso
Holgura total de una actividad “Ht”: Ht = MAC del s.p. – MIC del s.a. – duración tarea
Margen suplementario de tiempo de esa actividad sin que se altere el MIC de ninguna actividad crítica.
Holgura libre de una“Hi”: HI = MIC del s.p. – MIC del s.a. – duración tarea
Margen suplementario de tiempo para esa actividad sin que se altere el MIC de cualquier actividad.
Holgura independiente “Hi”: Hi = MIC del s.p. – MAC del s.a. – duración tarea
Margen suplementario de tiempo que existe en una actividad si las actividades precedentes terminaran lo más tarde posible, y las actividades posteriores empezaran lo antes posible.

Actividades críticas

Una actividad es crítica cuando no se puede cambiar sus instantes de comienzo y finalización sin modificar la duración total del proyecto. La concatenación de actividades críticas es el camino crítico.

En una actividad crítica la fecha “early” coincide con la más tardía de comienzo, y la fecha más temprana de finalización coincide con la fecha “last”de la actividad. La holgura total es 0.

PROGRAMACIÓN CON RECURSOS LIMITADOS Y PROGRAMACIÓN CON COSTO MÍNIMO

Programación con recursos limitados

Hasta ahora sólo se ha tenido en cuenta el análisis de relaciones temporales entre las actividades del proyecto. Pero además, hay que tener en cuenta los recursos, su consumo y sus limitaciones. El proceso, por lo tanto, ante la programación sería el siguiente:

  • Programación de duración mínima sin tener en cuenta los recursos.
  • Se estudia si moviendo las actividades no críticas dentro del margen que representan sus holguras, se puede conseguir el objetivo perseguido en relación con los recursos.
  • Si no es posible, aplicar alguna de las técnicas para programar bajo limitación de recursos.

Minimización de costos

Se trata de ajustar las holguras de las actividades, con la premisa de que la duración total esté prefijada por las actividades críticas. Hay costos que disminuyen con el tiempo (costos directos) y costos que aumentan con el tiempo (costos indirectos). Existen dos métodos:

  • Hacer variaciones en el grafo: hacer actividades en paralelo, con lo que se reducen los costos.
  • Variar los recursos asignados: los costos que representan las actividades son costos directos; si
        se consigue alargarlas, se reducen sus costos.
Proceso de minimización de costos
Fase 1: Estimación de los límites de duración y costo de cada actividad
Fase 2: Determinación de la pendiente de costo para cada actividad
Fase 3: Alargamiento de todas las tareas no críticas que tengan pendiente de costo negativa
Fase 4: Determinación del intercambio de tiempo-costo más favorable de las posibles en el camino crítico
Fase 5: Tantear, alargando y acortando actividades críticas hasta que las pendientes positivas y negativas resultantes sean iguales
