Recursos y costos | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Hasta el
momento hemos trabajado sobre la base de objetivos, actividades y
relaciones entre ellas y hemos mencionado que existe otro elemento muy
importante que se denomina recursos. Cualquier actividad por pequeña que sea lleva asociado uno o más recursos (humanos, físicos y/o financieros ) y por lo tanto quedará supeditada a su disponibilidad. En
el siguiente ejemplo se ha identificado y expresado los recursos
utilizados por cada actividad en un periodo de tiempo como un valor de
costo (remuneración, arriendo, costo, etc.). |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
El
cuadro resumen muestra algunas particularidades que debemos tener en
cuenta:
Para corregir esta situación se recurre a una técnica denominada Nivelación de Recursos y que permite efectuar una redistribución de las actividades sobre la base de disponer de holguras en el plazo total del proyecto y que las actividades admitan alternativas de ejecución en forma acelerada. Dado que los recursos no siempre se disponen en la misma forma como el proyecto los demanda se presentan las siguientes situaciones de recursos ociosos en personal y/o recursos físicos:
Los ajustes que se intenten realizar en recursos humanos generan otros costos por finiquitos, contrataciones y capacitación. La diferencia entre el plazo de
realización de un proyecto y la duración del mismo permiten disponer de
holguras para modificar fechas de inicio y reducir las diferencias
producidas por la disponibilidad limitada de los recursos. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
La nivelación de recursos permite la mejor distribución de los recursos disponibles por la vía de modificar los recursos demandados al mover actividades. En el caso de los recursos humanos y físicos el objetivo fundamental de la nivelación es conseguir saldo acumulado igual a cero. En el caso de los recursos
financieros el objetivo de la nivelación es minimizar el déficit y maximizar
el superávit, o sea maximizar el saldo acumulado. La razón de
esto radica en que si logramos generar disponibilidad de recursos
financieros, estos pueden tener un uso alternativo por la vía de
reinvertir. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Si
bien la técnica de nivelación permite mejorar la distribución de los
recursos no asegura un punto óptimo de utilización de dichos recursos.
En particular, se puede tender a postergar los inicios de las actividades
para no comprometer muchos recursos, lo que por el contrario reduce las
holguras y aumenta e riesgo de incumplimiento. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
La
clave en la óptima utilización de recursos lo constituye el modelo de
reducción de costos denominado técnica de aceleración
y que básicamente se orienta a la búsqueda del mínimo costo en la
ejecución de un proyecto. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Los
costos de un proyecto se pueden clasificar como costos directos y costos
indirectos. Entendiendo como costos directos aquellos que se pueden
asociar directamente a las actividades del proyecto (personal, materiales,
equipos, etc.) y como costos indirectos aquellos que no se asocian fácilmente
a una actividad sino que tienen un carácter más bien transversal
(arriendos, sueldo del jefe del proyecto, secretaria, bodeguero, seguros,
energía, etc.). Otras definiciones se pueden encontrar haciendo
click aquí. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
En
general la duración y la calidad de una actividad depende de los recursos
utilizados en su realización. Mientras más recursos se asignan a una
actividad, mayor es su costo y en muchos casos es posible reducir su
duración (Es obvio que si una actividad realizada en jornada normal dura
una semana, es decir 8 hrs x 5 días = 40 horas, entonces trabajando en
forma continuada a 3 turnos durará menos de 2 días). Esta
reducción de la duración se denomina aceleración y lleva por lo
general un aumento en el costo directo. Sólo condiciones de orden
técnico pueden impedir la aceleración.
Por otra parte los costos indirectos se distribuyen a lo largo de la duración del proyecto, más que respecto de cada actividad. En este sentido podemos afirmar que a mayor duración del proyecto mayor será el costo indirecto. Vemos entonces que acelerar un
proyecto trae consigo un aumento de los costos directos y una reducción

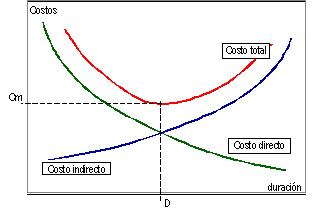

de los costos indirectos, como se muestra en la figura. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Por
lo anterior, la curva de costo total de un proyecto tiene un mínimo y se
produce para cierta duración del proyecto.
La duración de un proyecto se
puede ajustar mediante el aceleramiento de las actividades del camino
crítico (acortando su duración) o postergando su inicio y utilizando
recursos normales (no acelerado). Cuando se aceleran ciertas
actividades que están en el camino crítico, es posible que otra cadena
de actividades pase a formar el camino crítico y hace ineficiente la
aceleración si dicho efecto no se tiene en cuenta. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
En el siguiente ejemplo consideramos 9 actividades como se indica en la tabla. | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
La
Gantt en su desarrollo normal se indica a continuación. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
El

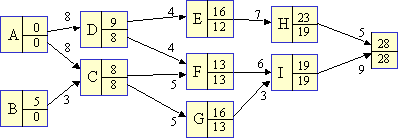

diagrama de bloques para este caso queda: |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Vemos
que las actividades que se encuentran en el camino critico son:
A - C - F - I Las duraciones de estas actividades son: 8 + 5 + 6 + 9 = 28 días (duración del proyecto) En particular para estas actividades tenemos: |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
|
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Vemos
que la actividad F es aquella que al acelerarla la duración del proyecto
se reduce en 3 días pero el costo aumenta en 2.000.
Si para este caso los costos indirectos diarios ascienden a 500:
|
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
Cuestionario | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
1.- | ¿Qué tipos de recursos podemos distinguir en un proyecto de telecomunicaciones? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
2.- | ¿Qué es la nivelación de recursos? ¿En qué casos o situaciones es necesario aplicarla? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
3.- | ¿Qué es el plazo de ejecución de un proyecto y qué es la duración de un proyecto? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
4.- | ¿Cuál es el objetivo del modelo de reducción de costo? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
5.- | ¿En qué consiste la técnica de aceleración de un proyecto? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
6.- | ¿Qué son los costos directos de un proyecto? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
7.- | ¿A qué tipo de costo se incorporan los gastos de: energía eléctrica, teléfono, fax, agua y seguros ? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
8.- | ¿En qué forma influyen los costos indirectos con respecto a la duración de un proyecto? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
9.- | ¿Qué condición debe cumplir los costos indirectos para que sea conveniente acelerar actividades del camino crítico? | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
10.- | Para el
diagrama de bloques de un proyecto:
Completar los datos en los bloques, determinar el camino crítico y la duración del proyecto. Si los costos indirectos ascienden a M$ 200 diario y el costo de acelerar cualquier actividad es M$ 150 por día. ¿Qué actividad aceleraría y por cuantos días para optimizar el costo total de un proyecto? |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
11.- | Para la
siguiente tabla de un proyecto:
Determinar el costo de la aceleración de cada actividad. Cuál es el costo normal del proyecto. ¿Conviene acelerar si el costo indirecto asciende a 500 diarios? En caso afirmativo indicar que actividades aceleraría y cuál sería el ahorro. |
|||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
